Décompte général et Définitif : guide complet du DGD travaux

Accueil Le blog Vecteur Plus Décompte général et Définitif : guide complet du DGD travaux

Le DGD tacite (Décompte Général et Définitif), renforcé par les modifications du CCAG Travaux en 2014, accélère les paiements en imposant son acceptation automatique en cas de silence du maître d’ouvrage. Ce mécanisme protège les entreprises contre les retards et fluidifie les règlements.
Faisons la lumière sur ce dispositif certes complexe, mais indispensable pour les entreprises de travaux !

Qu’est-ce que le Décompte général et définitif, et à quoi ça sert ?

Le DGD est un document important pour tous les marchés publics soumis au CCAG travaux. C’est une étape cruciale dans un appel d’offres de travaux. Il s’agit d’un document qui permet de régler définitivement les comptes entre le maître d’ouvrage (l’entité publique qui commande les travaux) et l’entreprise de construction (le titulaire du marché) une fois que les travaux sont terminés.

Comment applique-t-on le DGD dans un marché public de travaux ?

À l’approche de la fin de la phase d’exécution des travaux, le Décompte Général et Définitif est initié.

L’entreprise de travaux peut commencer à se rapprocher du MOA pour anticiper la clôture du marché lors des étapes suivantes :

  1. L’achèvement des travaux
  2. Le MOA (maître d’ouvrage) vérifie la conformité des travaux réalisés.
    L’inspection, les tests et les vérifications peuvent être effectués par un bureau de contrôle.
  3. La réception provisoire de l’ouvrage si ce dernier est jugé conforme.
    Cependant, des réserves mineures peuvent être encore acceptées à ce stade
  4. L’établissement du DGD dès la levée des réserves.

Quelles sont les différences du DGD dans les marchés de travaux publics et privés ?

CritèreMarchés publicsMarchés privés
DéfinitionDocument qui établit définitivement le montant des travaux réalisés, incluant les modifications et révisions de prixDocument finalisant le coût réel des travaux entre les parties contractantes
Cadre juridiqueRéglementé par le Code de la commande publique et les CCAG travaux (Cahiers des Clauses Administratives Générales)La norme NFP 03 001 – définit les obligations des parties, les modalités d’exécution, le paiement et la réception pour sécuriser le contrat
Initiateur du DGD
Généralement établi par le titulaire du marché (entreprise), puis validé par le maître d’ouvrage public
Souvent préparé par l’entreprise, validé par le maître d’ouvrage ou son représentant
Processus d’établissement – Remise d’un projet de DGD par l’entreprise
– Vérification et validation par le maître d’ouvrage
– Signature du décompte général par les deux parties
– Négociation directe entre l’entreprise et le maître d’ouvrage
– Signature conjointe après accord sur le montant final
Délai de validation – Délai réglementé (ex. : 30 jours pour le maître d’ouvrage après la réception du projet de décompte)
– En cas de silence de l’administration, acceptation tacite sous certaines conditions
– Délai fixé par le contrat ou par accord entre les parties
– Pas de règle de validation automatique en cas de silence d’une partie
Révision des prix Peut inclure des révisions de prix selon les clauses du marché public (ex. : indexation, actualisation)Souvent plus souple, dépend des négociations entre les parties contractantes
Conséquences en cas de désaccord L’entreprise peut introduire un recours administratif ou juridictionnel (ex. : Tribunal Administratif)En cas de litige, résolution par conciliation, arbitrage ou action en justice (Tribunal de commerce)
Paiement final Le paiement est soumis aux délais de paiement des marchés publics (ex. : 30 à 60 jours)Paiement selon les termes du contrat privé, plus flexible
Effet juridique Engage définitivement les parties et met fin aux obligations financières du marchéFixe définitivement les engagements financiers entre les parties, mais peut être renégocié dans certains cas

Quels sont les avantages pour les entreprises de travaux dans le déploiement d’un DGD dans un marché de construction ?

Bien que cette procédure soit complexe, elle requiert aussi une grande rigueur. C’est impératif pour que cet acte devienne un véritable atout pour les entreprises de travaux.

  1. Garantie du paiement des travaux réalisés
    – Le DGD fixe définitivement le montant dû à l’entreprise pour les travaux effectués
    – Il empêche le maître d’ouvrage de contester ou de modifier le montant après la signature
    – Il constitue une preuve écrite en cas de retard ou de non-paiement
  2. Sécurisation des révisions et ajustements
    – Permet d’intégrer les modifications du marché (avenants, révisions de prix, pénalités éventuelles)
    – Assure que les travaux supplémentaires validés sont bien pris en compte
    – Protège contre toute modification unilatérale du montant dû après l’acceptation du DGD
  3. Délais de paiement garantis
    – En marché public : le DGD déclenche les délais de paiement réglementaires (ex. 30 jours en général). En cas de retard, l’entreprise peut réclamer des intérêts moratoires
    – En marché privé : le DGD sert de base légale pour exiger le paiement dans les délais contractuels
  4. Protection contre les litiges postérieurs
    – Une fois signé, le DGD clôt définitivement les comptes entre l’entreprise et le maître d’ouvrage
    – Évite les contestation tardives du maître d’ouvrage (ex. : remise en cause du prix des travaux après réception)
    – Protège l’entreprise contre des revendications abusives, notamment sur d’éventuelles malfaçons déjà réglées
  5. Moyen de recours en cas de non-paiement
    – Si le maître d’ouvrage ne paie pas malgré un DGD signé, l’entreprise dispose d’un document officiel pour engager une procédure judiciaire
    – En marché public, le DGD est un titre exécutoire qui peut être utilisé devant le Tribunal administratif
    – En marché privé, il sert de base pour saisir le Tribunal de commerce et obtenir une injonction de paiement
  6. Protection contre l’application abusive des pénalités
    – Le DGD permet de vérifier et de contester les pénalités appliquées par le maître d’ouvrage
    – Une fois signé, il empêche l’ajout ultérieur de nouvelles pénalités non justifiées
  7. Sécurisation en cas de sous-traitance
    – Permet à l’entreprise principale de justifier le règlement des sous-traitants auprès du maître d’ouvrage
    – Protège contre d’éventuels recours de sous-traitants non réglés par le maître d’ouvrage si les paiements sont bien justifiés dans le DGD

Le Décompte Général et Définitif et l’assurance dommages ouvrage sont étroitement liés :
→ le DGD clôt la phase contractuelle et financière du chantier
→ la Dommage-Ouvrage prend le relais pour couvrir les sinistres structurels

Comment formaliser un Décompte Général et Définitif de travaux ?

Les informations obligatoires dans le DGD

  1. Identification du marché
    Référence du marché (numéro et intitulé du marché)
    Maître d’ouvrage (nom, adresse, coordonnées)
    Maître d’œuvre (nom, coordonnées)
    Entreprise titulaire du marché (nom, adresse, SIRET)
    Objet des travaux (nature et localisation du chantier)
  2. Montant des travaux réalisés
    Montant initial du marché (tel que défini dans l’acte d’engagement)
    Montant des avenants (modifications contractuelles du marché)
    Montant des travaux réellement exécutés (y compris ajustements)
    Application éventuelle de révisions de prix (indices de révision)
    Montants des pénalités éventuelles (ex. : retard, malfaçons)
    Total à payer après déduction des acomptes et avances perçues
  3. Détails des paiements
    Déduction des acomptes déjà versés
    Montant du solde à payer à l’entreprise
    Délai de paiement applicable
    Coordonnées bancaires de l’entreprise pour le paiement
  4. Signature et validation
    Signature de l’entreprise
    Signature du maître d’ouvrage
    Date de validation définitive

Les documents à annexer au DGD

Documents liés à l’exécution des travaux

  • Situation de travaux
  • Bordereaux de prix
  • Avenants éventuels
  • Ordre de service et procès verbaux
  • Tableau de suivi des pénalités (si applicable)
  • Décompte final des sous-traitants (s’il y en a)

Documents administratifs et financiers

  • Attestations fiscales (régularité fiscale, URSSAF, décennale)
  • Certificat de paiement des sous-traitants (s’il y en a)
  • Déclaration de sous-traitants (via le DC4)
  • Attestation de TVA
  • Justificatifs d’exonération de pénalités (le cas échéant)

Documents liés aux garanties

  • Attestation de garantie de parfait achèvement
  • Attestation de garantie biennale (2 ans après réception)
  • Attestation de garantie décennale (10 ans après réception)

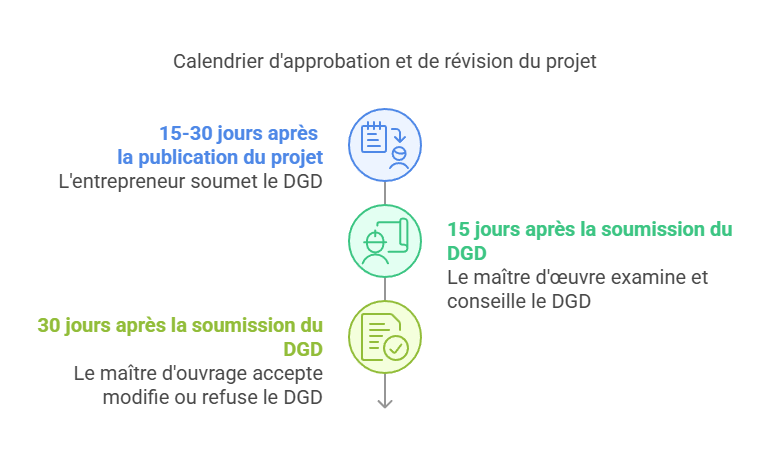

Chronologie et partie prenantes intervenants dans la création et la validation d'un DGD de travaux

Les réserves qui impactent directement le DGD

Type de réservesImpact sur le DGDConséquences pour l’entreprise
Malfaçons visiblesRetard de paiement jusqu’à correctionObligation de levée des réserves pour débloquer le solde
Travaux inachevés Possible retenue financière Intervention rapide requise pour finaliser le chantier
Défauts post-réceptionPrise en charge sous garantieResponsabilité durant 1 an (garantie de parfait achèvement)
Litiges financiersBlocage du DGDRecours administratif ou judiciaire

En résumé, le DGD est un outil essentiel qui permet aux entreprises de travaux de mener leurs activités de manière plus sûre et plus rentable

Vous êtes en recherche de marchés publics de travaux, de chantiers de construction publics et privés autour de vous ?
Êtes-vous sûrs d’avoir une veille efficace et de ne passer à côté d’aucune opportunité ?
Demandez votre démonstration à nos équipes et découvrez tous les projets dans votre secteur de prospection !

Vous serez également intéressé

Image d'une alerte mail arrivant sur un ordinateur avec de nouvelles opportunités commerciale

Vous avez envie d’être informé lors de la publication de nouvelles ressources ?

Vecteur Plus vous propose de nouvelles ressources régulièrement et produit une newsletter mensuelle qui regroupe l’ensemble des nouveaux sujets abordés.
